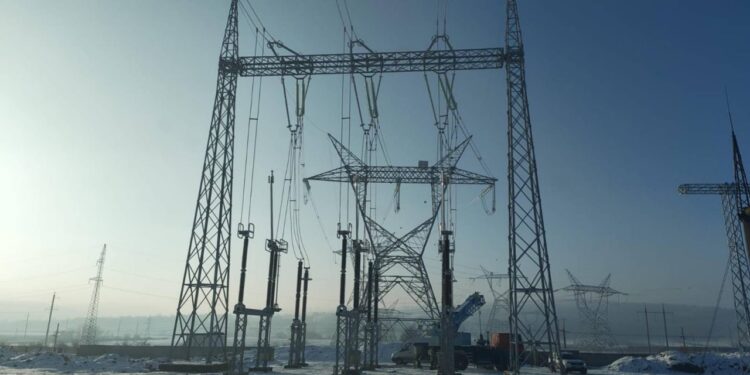

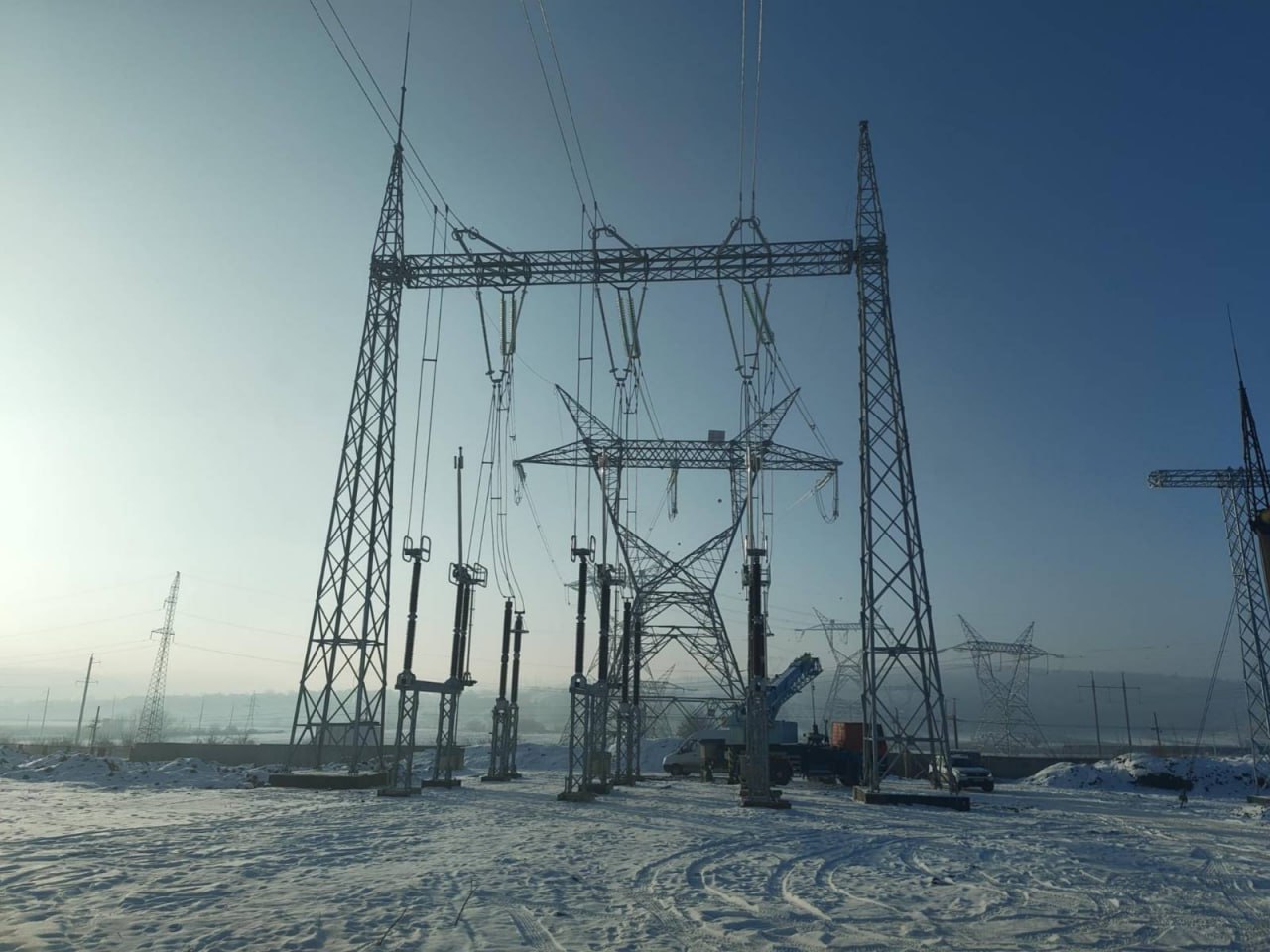

Компания Turbo Energy Power опровергает заявления о своей причастности к задержкам на электростанции Вулканешты и утверждает, что у неё нет контрактов на выполнение работ. Реакция последовала после заявлений президента Молдовы Майи Санду в эфире TV8.
В пресс-релизе представители компании называют эти утверждения «ложными» и заявляют, что они «не соответствуют действительности и не подтверждены фактами»:
«Заявления президента Майи Санду не соответствуют реальности и не имеют фактического подтверждения, так как компания Turbo Energy Power в настоящее время не имеет контрактов на выполнение работ на электростанции в Вулканештах. Более того, Turbo Energy Power не участвовала в торгах, связанных с заключением этих контрактов».
Компания подчёркивает, что является аполитичной организацией, и использование её имени в политических заявлениях может причинить ущерб:
«Мы сожалеем и считаем вредоносным для имущественных и неимущественных интересов Turbo Energy Power необоснованное включение имени компании в политические выступления представителей органов власти, особенно когда такие заявления исходят от официального лица самого высокого уровня. Подобные заявления могут рассматриваться как злоупотребление политикой и вмешательство властей в деятельность предпринимателя».
Компания также сообщает, что рассматривает возможность правовых действий для защиты своей репутации.
Представители Министерства энергетики уточнили для TV8, что строительные работы на электростанции Вулканешты выполняет консорциум компаний Celin SRL и Energobit SA. По данным открытых реестров, Celin и Turbo Energy Power имеют одного и того же бенефициара.
Также Celin SRL заявила, что работы по контракту начались в марте 2025 года, срок реализации установлен на 15 месяцев, то есть завершение планируется в июне 2026 года. Таким образом, задержек нет, а Turbo Energy Power не участвует в работах на станции.
TV8 отмечает, что Celin SRL, зарегистрированная в Румынии и принадлежащая гражданину Молдовы Виктору Сливинскому, аффилирована с Turbo Energy Power SRL из Молдовы, контролируемой тем же бенефициаром.
Напомним, в эфире программы «Cutia Neagră» президент Майя Санду заявила, что линия Вулканешты–Кишинёв завершена и протестирована, но не может быть введена в эксплуатацию из-за задержки на двух станциях мониторинга:
«Станция Вулканешты, за которую отвечает молдавская компания Turbo Energy Power, и станция Кишинёв, за которую отвечает румынская компания Electromontaj».
Изначально планировалось ввести воздушную линию Вулканешты–Кишинёв в эксплуатацию в конце 2025 года. Работы задержались из-за погодных условий, а также приостановлены из-за логистических задержек поставки некоторых оборудования на станции Вулканешты и Кишинёва.
